Électricité à Niamey : un réseau modernisé pour un courant plus stable et des foyers mieux alimentés
Après deux ans et demi de travaux, Niamey franchit une étape décisive pour son alimentation électrique. Ce mardi 21 octobre 2025, la capitale a réceptionné provisoirement le renforcement de sa boucle haute tension, un chantier stratégique mené dans le cadre des projets NELACEP et HASKE, avec le soutien de la Banque mondiale. Ce projet, qui s’inscrit dans une vision à long terme visant à anticiper la croissance de la capitale jusqu’en 2035, transforme déjà la vie des habitants et des entreprises. La modernisation de la boucle principale, passée de 66 à 132 kilovolts, fait bondir la capacité de transit d’énergie de 70 à plus de 200 mégawatts, assurant un réseau plus fiable, plus stable et mieux préparé aux besoins futurs.
Cette boucle, véritable colonne vertébrale du réseau de Niamey, alimente la ville à travers un ensemble d’ouvrages reliant les postes de Gorou Banda, Goudel, Niamey 2 et Niamey Nord. Arrivée à saturation depuis plusieurs années, elle peinait à suivre la demande croissante due à l’expansion rapide de la ville.
Fini les goulots d'étranglement paralysant régulièrement la distribution. L’ancien réseau de 66 kilovolts cède la place à une infrastructure moderne de 132 kV capable de transporter plus de 200 mégawatts contre 70 MW auparavant. « Cette infrastructure représente le système nerveux par lequel la capitale est alimentée en électricité », résume la ministre, soulignant que ces travaux s’inscrivent dans les priorités du programme de Refondation du président Abdourahmane Tiani et dans une vision pour répondre aux besoins jusqu’en 2035.

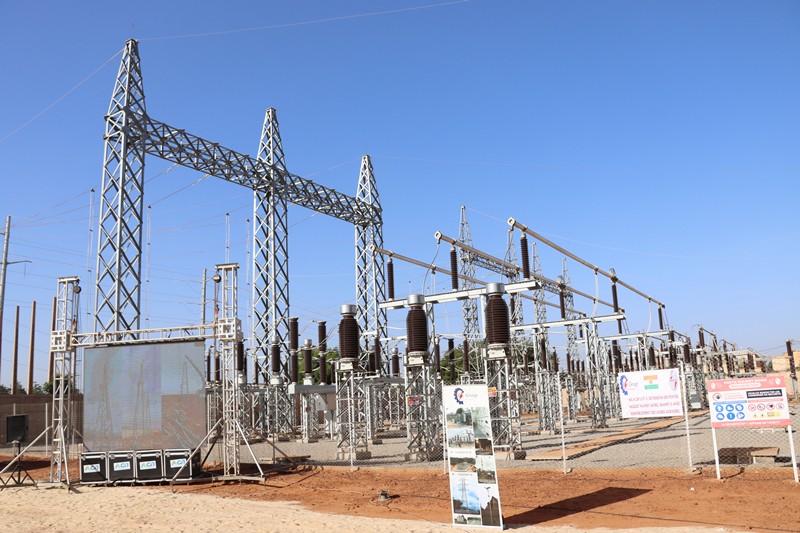

Sur le site du poste source de Niamey Nord, lieu symbolique de la cérémonie, le contraste est frappant. Face aux nouveaux transformateurs et jeux de barres qui grimpent à plus de 35 mètres, les anciennes installations font figure de vestiges d’une autre époque. Ici, la capacité vient de doubler, passant de 30 à 60 MW. Une métaphore de l’ambition du projet : sortir la capitale d’une situation de saturation électrique critique.
Le système nerveux de Niamey renforcé pour préparer l’avenir
Gamadadi Liman, Coordonnateur du projet HASKE, a présenté l’ampleur des travaux réalisés dans le cadre des projets NELACEP et HASKE, aboutissant au renforcement de la boucle haute tension de Niamey, véritable colonne vertébrale de l’alimentation électrique de la capitale. Composée de quatre lignes reliant Gorou Banda, Niamey 2, la zone industrielle, Niamey Nord et Goudel, cette boucle était arrivée à saturation face à la demande croissante.
L’opération a consisté à moderniser entièrement la boucle : passage de 66 kV à 132 kV, multipliant ainsi sa capacité à évacuer l’énergie et éliminant les goulots d’étranglement. Entre Goudel et Niamey Nord, une ligne ancienne de 40 MW laisse place à un ouvrage capable de transporter 200 MW, soutenu par 18 pylônes neufs. Sur le tronçon Goudel–Rive-Droite, 31 pylônes et 56 km de câbles ont été posés, et entre Niamey Nord et Niamey 2, 44 pylônes et 75,5 km de câbles. Les anciens supports de 21 mètres ont été remplacés par des structures tubulaires de 33 à 35 mètres, plus sûres et esthétiques.
Les postes sources ont eux aussi été métamorphosés. À Niamey Nord, la puissance est passée de 10 MVA à 60 MVA ; à Gorou Banda, la capacité d’évacuation de la centrale solaire a été portée de 30 MW à 100 MW. Selon M. Liman, les pertes techniques devraient chuter de 18 % à 7,5 %, un gain considérable pour la NIGELEC et les consommateurs.
Au-delà des chiffres et des pylônes, ce projet vise à préparer Niamey à la demande énergétique de demain, jusqu’en 2035, garantissant un réseau plus fiable, flexible et capable d’accompagner le développement rapide de la capitale.
Un partenariat qui porte ses fruits pour Niamey
Pour Ibrahim Ganba, Représentant Résident de la Banque mondiale, la réception provisoire des travaux de renforcement de la boucle haute tension de Niamey marque une avancée majeure dans le partenariat énergétique entre le Niger et l’institution financière. « La boucle de Niamey constitue un maillon essentiel du réseau électrique national et un élément stratégique pour l’ensemble de la région Ouest », a-t-il rappelé.
Avant ces travaux, l’alimentation de la capitale souffrait de fortes contraintes dues à la surcharge des lignes et à la capacité limitée des postes. Aujourd’hui, la boucle forme un anneau moderne qui équilibre les charges entre les différents postes, réduit les pertes techniques et assure une meilleure qualité de service pour les ménages et les entreprises. Même avant son achèvement complet, les effets sont déjà visibles : stabilité améliorée de la tension, réduction significative des délestages et augmentation de la capacité de transit d’énergie.
Le projet NELACEP a ainsi touché près de 768 000 bénéficiaires directs, dépassant les objectifs initiaux, témoignant que l’initiative ne se limite pas à des infrastructures mais améliore concrètement la vie quotidienne des populations.
Ibrahim Ganba a souligné que ces réalisations préparent le réseau à accueillir de nouvelles capacités de production et à intégrer progressivement les énergies renouvelables. La Banque mondiale restera aux côtés du Niger pour soutenir la mise en service du centre de contrôle de Niamey et poursuivre les réformes visant à garantir un accès durable, fiable et intelligent à l’électricité.
La patience des Nigériens récompensée
La Ministre de l'Énergie, le Professeur Amadou Haoua, a exprimé sa satisfaction lors de la réception provisoire des travaux de renforcement de la boucle haute tension de Niamey. Elle a qualifié cette infrastructure de "vitale", constituant le système nerveux par lequel la capitale est alimentée en électricité. « Ces travaux vont considérablement améliorer la qualité du service et supprimer les goulots d'étranglement qui limitaient l'évacuation de l'énergie », a-t-elle souligné, rappelant que l'amélioration de l'alimentation électrique est une priorité du programme de la Refondation du Président de la République.
La Ministre a tenu à remercier la population pour sa patience face aux coupures d'électricité nécessaires aux travaux et a salué le professionnalisme de l'entreprise RAY GROUP et des équipes du projet HASKE, qui ont su surmonter de multiples défis, notamment la suspension des décaissements et l'occupation anarchique des couloirs de lignes électriques.
Les travaux ont permis de doubler la capacité du poste de Niamey Nord (10 MVA -> 60 MVA), de porter celle de la centrale solaire de Gorou Banda de 30 MW à 100 MW, et d'élever la hauteur des pylônes de 21 m à 33-35 m, réduisant les risques électriques et améliorant l'esthétique des lignes. La boucle, longue de 35 km et reliant Niamey II, Gorou Banda, Niamey Nord et Goudel, est désormais capable d'évacuer plus de 200 MW contre 70 MW auparavant, préparant le réseau pour répondre aux besoins croissants de la capitale jusqu'en 2035.
En conclusion, la Ministre a salué tous les acteurs ayant contribué à la réussite de ce chantier stratégique, de la Banque Mondiale au Ministère de l'Énergie, en passant par la Région de Niamey et les équipes techniques, rappelant que cette infrastructure moderne constitue un pilier indispensable pour l'accès durable à l'électricité dans la capitale.
Après la cérémonie de réception provisoire, la Ministre de l’Énergie Professeure Amadou Haoua, accompagnée des officiels et représentants de la Banque mondiale, a effectué une visite technique des installations. Sur place, ils ont pu constater l’envergure des travaux et échanger directement avec les techniciens et ingénieurs ayant supervisé le chantier.
Aujourd'hui, l'anneau est bouclé. La boucle haute tension de Niamey, modernisée et renforcée, n'est plus un point de congestion, mais une artère énergétique robuste, conçue pour répondre aux besoins de la capitale jusqu'en 2035. Pour les habitants de Niamey, le courant passe mieux, et c'est l'essentiel.
